График доступности ресурсов



График доступности ресурсов

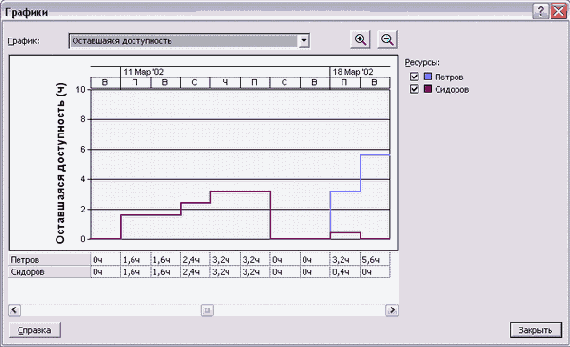

Кого же из них выбрать? На продолжении графика видно, что на следующей неделе Петров загружен меньше Сидорова (свободные часы первого в первые два дня следующей недели составляют 8,8 часа против 0,4 часа второго). Значит, чтобы загрузка ресурсов в течение проекта была близка к равномерной, перенесем трудозатраты Иванова по выполнению задачи Редактирование материалов на Петрова.

Это можно сделать в представлении Task Usage (Использование задач), открыв нужную задачу и добавив трудозатраты Иванова с 11 по 15 марта в строку с трудозатратами Петрова за эти же дни. После этого трудозатраты Иванова нужно обнулить.

После переноса загрузки части трудозатрат Иванова на Петрова у первого осталось только одно назначение в интервале между 11 и 15 марта, создающее перегрузку (рис. 14.26, файл 12mрр). Это назначение на задачу Техническое редактирование. При этом объем трудозатрат, который нужно передать на исполнение другому ресурсу, составляет 12 часов.



Содержание раздела



Самый выгодный курс обмена валюты
