Анализ рисков

Анализируем отклонение по стоимости при помощи индикаторов

Анализируем отклонение по стоимости при помощи индикаторов

После завершения коррекции нужно определить пессимистическую стоимость проекта, согласовать ее с руководством и учитывать при планировании финансирования проекта. Если события будут развиваться по неблагоприятному сценарию, организация должна быть готова к выплате необходимого проекту бюджета. Пессимистическая стоимость проекта указана в колонке Pes. Cost в строке суммарной задачи проекта (первая строка на рис. 16.21).

Анализируем загрузку ресурсов в Excel

Анализируем загрузку ресурсов в Excel

Анализ загрузки ресурсов в Excel помогает определить, насколько равномерно она распределена. Такой анализ можно провести и в MS Project в представлении Resource Graph (График ресурсов), но в нем не так удобно сравнивать загрузку, просматривая ее для нескольких ресурсов сразу, потому что у графика нет объемного вида. В нашем примере видно, что почти весь февраль ресурсы простаивают, и их можно занять дополнительной работой в этом или другом проекте.
Чтобы получить график, отображенный на рисунке, мы изменили файл, полученный в результате автоматического экспорта данных в Excel. При автоматическом экспорте па графике отображаются суммарные данные о проценте загрузки для всех выбранных ресурсов. Мы удалили ее с графика и добавили на него отдельные ряды с данными каждого из ресурсов.

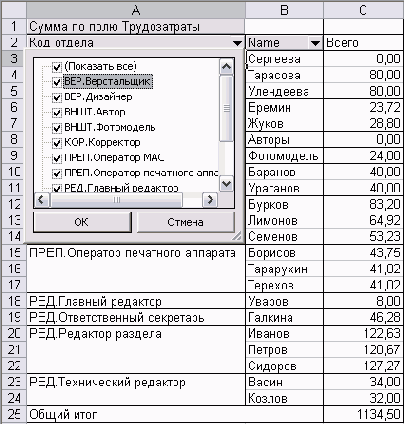

Анализ распределения трудозатрат

Анализ распределения трудозатрат

Когда план проекта готов и в него заложены буферы и временной резерв, следует проанализировать распределение трудозатрат в проекте. Эта информация часто оказывается полезной: например, можно заметить, что в определенные периоды в проекте наступает перерыв, который можно заполнить работами. Кроме того, руководитель проекта сможет оценить, в какие периоды его ожидает более интенсивная работа, а в какие нагрузка будет спадать.
Анализ распределения трудозатрат выполняется в MS Project специальным мастером, вызываемым с помощью кнопки Analyze Timescaled Data in Excel (Анализ повременных данных в Excel), расположенной на панели инструментов Analysis (Анализ). Кстати, с помощью другой кнопки этой панели (рис. 16.27), PERT Analysis (Анализ PERT), можно отображать и убирать панель анализа методом PERT.

Анализ рисков

Анализ рисков

Анализ опасностей, которые могут возникнуть при выполнении составленного плана, — один из самых интересных и сложных этапов планирования проекта. От того, как проведен анализ, зависит, будет ли проект успешно завершен. В этом уроке вы научитесь определять риски с помощью MS Project, описывать их и разрабатывать стратегии их смягчения. Для проведения анализа мы задействуем все имеющиеся в нашем арсенале средства: настраиваемые поля, формулы, стандартные и настраиваемые фильтры, сортировки. Но и это не все — в конце урока мы освоим средства анализа проектных данных в Microsoft Excel и с их помощью проведем исследование нашего проекта.
План составлен, проект укладывается в сроки, бюджет соответствует ожиданиям и загрузка ресурсов не превышает их доступность. Самое время задуматься: а удастся ли выполнить этот план, если, например, заболеет сотрудник с уникальными навыками, которого никто не может заменить, или авторы не сдадут статьи в срок, или в типографию вовремя не привезут краску, или произойдет еще что-нибудь непредвиденное? Ответы на эти вопросы можно получить, анализируя риски проекта.
Анализ рисков состоит из нескольких этапов. Сначала нужно определить возможные риски. Затем для каждого из них нужно определить стратегию смягчения влияния риска на проект, то есть действия, предпринимаемые для предотвращения риска или в случае осуществления риска для того, чтобы проект был успешно завершен.

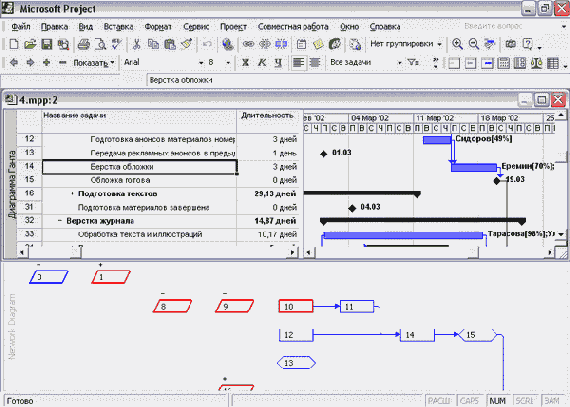

Анализ зависимостей у задачи Верстка обложки

Анализ зависимостей у задачи Верстка обложки

Создавать такие резервы можно, когда дата начала одной из задач-предшественниц связана с другой задачей или имеет ограничение, а у другой задачи такого ограничения нет. Если перенести задачу, дату начала которой ничто не ограничивает, на более ранний срок, то это создаст ей временной резерв.

Бюджетные риски

Бюджетные риски

В результате осуществления рисков возможно увеличение объема работы по проекту, что приведет к росту затрат на него. Риск увеличения бюджета проекта стоит рассматривать тогда, когда проект имеет ограниченные бюджетные рамки.
Например, в нашем проекте задействованы в основном штатные сотрудники организации, регулярно получающие зарплату, и бюджет проекта не имеет большого значения. Бывают и другие случаи: например, проект может выполняться на заказ, и заказчик может выделять на выполнение работ определенную сумму, которую нельзя превысить.
В тех случаях, когда затраты на проект ограничены, важно предусмотреть риск увеличения бюджета в результате тех или иных обстоятельств. Для оценки возможного увеличения бюджета можно применять различные методики. Мы продемонстрируем здесь оценку возможного изменения стоимости проекта на основании данных, полученных в ходе анализа PERT.
Наш анализ исходит из предположения, что при увеличении длительности задачи объем работ всех назначенных ресурсов и, соответственно, цена возрастают пропорционально. Например, если задача длится 2 дня и стоит $100, то при увеличении длительности до 4 дней стоимость возрастет до $200. Этот метод оценки не очень точен, но он и не претендует на точность. Ведь при планировании рисков сложно предсказать, как именно будут задействованы ресурсы при увеличении длительности назначения. Задача анализа — определить возможный бюджет проекта при неблагоприятном развитии событий и задачи, цена которых сильно увеличится при осуществлении рисков.
Переименуем таблицу PA_PERT Entry (Ввод PA_PERT) в Бюджетные риски. Затем на основе фильтра Milestones (Вехи) создадим фильтр Not Milestones, изменив условие в исходном фильтре на противоположное. После его применения на плане не будут отображаться задачи с нулевой длительностью.
При анализе PERT программа автоматически помещает значения оптимистической, ожидаемой и пессимистической длительности в поля Durationl-З (Длительность1-3). Если разделить длительность каждого из типов на длительность, внесенную в план проекта (поле Duration (Длительность)), то в результате мы получим коэффициент, который можно использовать для расчета стоимости. Например, если длительность задачи в плане составляет 2 дня, а пессимистическая длительность составляет 4 дня, то коэффициент будет равняться 2. Соответственно, пессимистическая стоимость задачи будет равняться стоимости, умноженной на этот коэффициент, и в случае неблагоприятного развития событий будет в два раза больше запланированной.
Настроим три поля типа Cost (Затраты) для расчета стоимости каждого из типов по этой формуле. На рис. 16.17 (файл 10.mрр) представлена формула для поля Cost3 (ЗатратыЗ), переименованного в Opt. Cost. В формуле используется поле Durationl (Длительность!), хранящее оптимистическую длительность задач.
После настройки всех трех полей таблица примет вид, представленный на рис. 16.18 (файл 10.mрр). Видно, что в случае неблагоприятного развития событий стоимость проекта может увеличиться более чем на $15 000 (вычитаем из пессимистической стоимости планируемую стоимость), что составляет лишь 15,5% от общей стоимости проекта. Но у отдельных задач или фаз отклонение цены может быть значительным, и нужно проанализировать план, чтобы понять, у каких задач в случае осуществления риска стоимость может существенно измениться. Для этого рассчитаем для каждой задачи процент отклонения пессимистической стоимости от запланированной.
Информатика и вычислительная техника

Данные о временном резерве отображаются в таблице и на диаграмме

Данные о временном резерве отображаются в таблице и на диаграмме

Добавляем задачу для обеспечения своевременной поставки материалов

Добавляем задачу для обеспечения своевременной поставки материалов

Обычно большинство рисков можно предотвратить, проведя соответствующие работы, но иногда это не получается или же считается нецелесообразным. Для таких задач нужно разработать план реакции на риски.

Добавляем задачу для обеспечения своевременной поставки текстов

Добавляем задачу для обеспечения своевременной поставки текстов

Аналогично можно предотвратить и ресурсные риски. Например, чтобы избежать риска срыва работ из-за несвоевременной поставки материалов, добавим в план работ задачу Оформить предварительный заказ материалов для типографии, которая должна быть выполнена за три дня до завершения верстки журнала (рис. 16.23, файл 15.mpp). Добавление этой задачи тоже не повлияло на длительность проекта.

Формирование временного буфера

Формирование временного буфера

В хороший план проекта должна быть заложена определенная степень устойчивости к возникающим рискам. Так как риски приводят к задержкам в исполнении работ, то устойчивость к рискам подразумевает в первую очередь возможность начать исполнение некоторых задач позже даты, указанной в плане, и при этом закончить проект в срок.
Если у задачи можно перенести дату начала на более поздний срок или увеличить длительность, значит, она не является критической. Поэтому чем меньше в плане проекта критических задач, тем больше он подготовлен к возникающим рискам. Если план состоит только из критических задач, то он вряд ли будет выполнен в срок, поскольку в таком плане любая задержка приводит к смещению даты окончания проекта. В зависимости от стандартов планирования, принятых в организации, в плане проекта должен быть определенный процент некритических задач.
Для анализа существующего в плане временного резерва удобно воспользоваться представлением Gantt Chart (Диаграмма Ганга) и таблицей Schedule (Календарный план), в которой отображается информация о существующем временном запасе. Для того чтобы эта же информация отображалась и на диаграмме, настроим ее с помощью мастера Gantt Chart Wizard (Мастер диаграмм Ганта).
На первом шаге мастера (определение типа информации для отображения на диаграмме) выберем переключатель Custom Gantt Chart (Настроить диаграмму Ганта). На следующем шаге выберем переключатель Yes ( Да) для отображения информации о критических и обычных задачах разными способами. После этого пропустим все диалоговые окна с настройками цветов отрезков и дойдем до пятого, в котором определяются типы дополнительных отрезков, отображаемых па диаграмме (рис. 16.25, файл 15.mpp).

Формула для определения процента отклонения стоимости при пессимистическом сценарии

Формула для определения процента отклонения стоимости при пессимистическом сценарии

График распределения трудозатрат по проекту

График распределения трудозатрат по проекту

Чем меньше выбранные единицы измерения, тем более неровным будет график распределения трудозатрат во время исполнения проекта. Иногда это полезно, а иногда не нужно. Например, для анализа распределения трудозатрат пи длительности всего проекта в качестве единицы измерения стоит выбрать педелю или месяц, и тогда график примет необходимую «обтекаемость» (понедельные и помесячные графики распределения работ по проекту хранятся в файлах wrk2.xls и wrk3.xls). А для сравнения загрузки ресурсов наиболее подходящим может оказаться именно ежедневный график.
На рис. 16.31 представлен другой пример анализа плана проекта. Мы выбрали три ресурса — Иванов, Петров и Сидоров — и проанализировали их загрузку (поле Percent Allocation (Процент загрузки)), чтобы выяснить, возможна ли замена одного из них другим, если кто-то заболеет. Как видно на рисунке, графики загрузки этих ресурсов почти полностью совпадают, лишь в конце проекта Сидоров загружен немного больше других (файл exc.xls1). Так что'взаимные замены вряд ли будут возможны.

Использование неопытных сотрудников

Использование неопытных сотрудников

Часто случается так, что для проектных работ привлекаются сотрудники, недавно вступившие в организацию. Поскольку еще нет опыта использования этих сотрудников в проектах, это представляет определенный риск. Нужно определить задачи, где задействованы эти сотрудники, и описать риск их использования. При разработке стратегии смягчения рисков эти риски нужно будет проанализировать и определить, как их уменьшить.
Чтобы выделить сотрудников без опыта работы, настроим столбец FlagZ (Флаг2), назвав его Опыт есть, и определим отображение красного индикатора для тех случаев, когда значением поля является No (Нет), и зеленого — когда значением является Yes (Да). Добавим настроенное поле в представление Resource Sheet (Лист ресурсов) и установим в нем значение No (Нет) для тех ресурсов, у которых нет опыта работы. В нашем случае в проекте задействованы только два ресурса без опыта: Тарасова и Жуков (рис. 16.11).
Теперь разделим окно, отобразим в нижней части представление Task Usage (Использование задач) и откроем таблицу Ввод информации о рисках. Для того чтобы в ней отобразились только те задачи, в которых задействованы неопытные сотрудники, выделим этих сотрудников в списке в верхнем представлении, щелкнув на их фамилиях при нажатой клавише Ctrl (рис. 16.12).

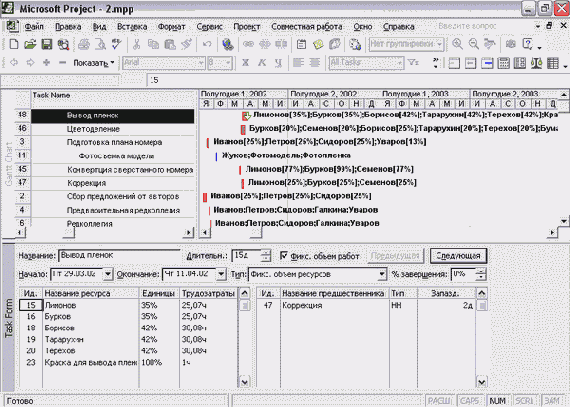

На рис. 16.12 видно, что в двух задачах из трех неопытные сотрудники работают вместе с более опытными, поэтому вероятность осуществления риска в этих случаях мы определили как среднюю. И лишь у той задачи, где задействован один Жуков, риск был оценен как высокий.

Настраиваем фильтр для отбора коротких задач

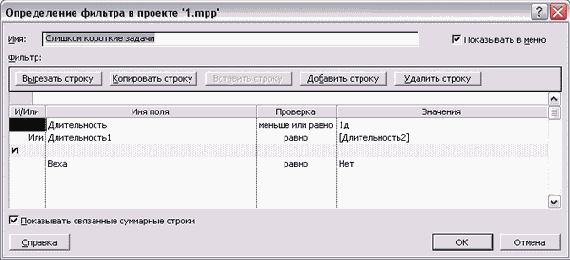

Настраиваем фильтр для отбора коротких задач

Фильтр отбирает задачи, у которых длительность меньше либо равна одному Дню или значение настраиваемого поля Durationl (Длительность!) равно значению настраиваемого поля Duration2 (Длительность2). (Эти настраиваемые поля используются при анализе по методу PERT для хранения информации об оптимистической и ожидаемой длительности.) Среди задач, отобранных по одному из этих критериев, фильтр отбирает те задачи, у которых значение поля Milestone (Веха) равно No (Нет), то есть задачи, не являющиеся вехами. Результат применения фильтра в нашем проекте представлен на рис. 16.2 (файл 1.mpp). Коротких задач оказалось только три, из них две Редколлегии, на которые отведено по 3 часа, и Окончательная сборка журнала, на которую отведено 2 дня. Кроме того, оптимистическая и ожидаемая длительности совпали у (разы Редактирование материалов)

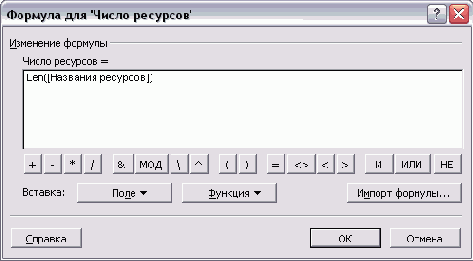

Настраиваем формулу для определения числа ресурсов

Настраиваем формулу для определения числа ресурсов

Функция Len определяет длину текстовой строки, переданной ей в качестве параметра. В нашем случае этой строкой является значение поля Resource Names (Названия ресурсов). Чем больше ресурсов назначено на задачу, тем длиннее строка и тем больше будет значение поля Число ресурсов.
Этот метод сравнения задач довольно груб, поскольку не гарантирует точного сравнения числа ресурсов. Точно определить число назначенных на задачу ресурсов можно лишь с помощью макроса (функции этого не позволяют).

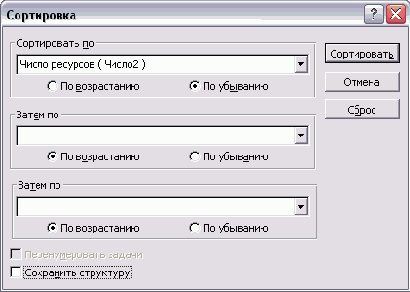

После завершения настройки поля отсортируем задачи по этому полю. Для этого с помощью команды меню Project к Sort > Sort by (Проект > Сортировка > Сортировать по) откроем диалоговое окно сортировки и выберем созданное поле в качестве критерия. Сортировать задачи будем по убыванию, чтобы задачи с наибольшим числом ресурсов оказались в верхней части списка, и сбросим флажок Keep outline structure (Сохранить структуру), чтобы сортировка осуществлялась в рамках всего проекта, а не в рамках отдельных фаз (рис. 16.4, файл 2.mрр).

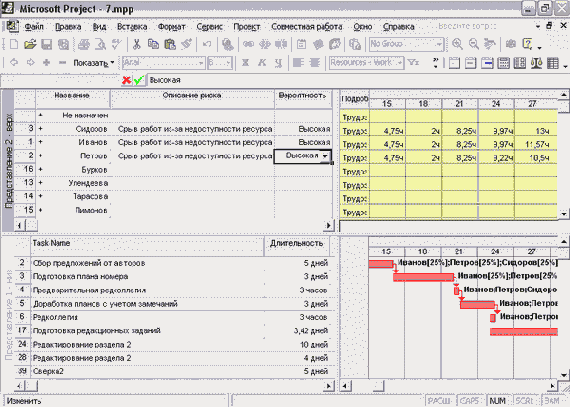

На рис. 16.5 (файл 2.mрр) задачи в верхней части представления отсортированы по числу ресурсов. В задачах в начале списка задействовано по 4-5 сотрудников, в задачах чуть ниже — по 2-3 человека. В нижней части представления отображена Форма задач (Task Details Form), в которой можно просмотреть детальную информацию о задаче, выбранной в верхней части представления.
Определив задачи с большими длительностями или большим числом назначенных ресурсов, нужно разбить их на серию более коротких задач или превратить в фазы, поскольку, как правило, в рамках длинной задачи решается несколько коротких. Еще одно подтверждение тому — много назначений на задачу: как правило, над решением одной задачи работает не больше двух человек, а если их назначено больше, то это значит, что задача может быть разделена на несколько составляющих.

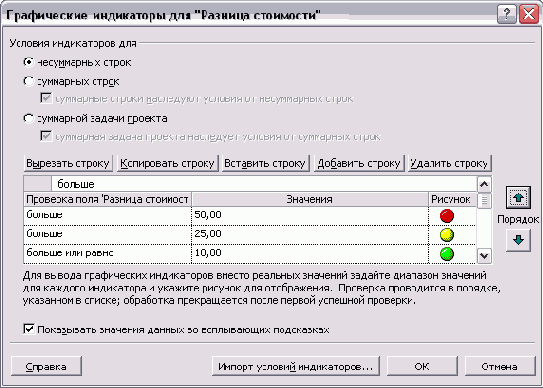

Настройка графических индикаторов для отображения данных об отклонении стоимости

Настройка графических индикаторов для отображения данных об отклонении стоимости

Определение количественных характеристик отклонений (чтобы решить, какое отклонение считать слишком высоким, а какое приемлемым) зависит от принятых в организации стандартов. В нашем случае будем считать отклонение менее 10% приемлемым, а более 50% — слишком высоким и нуждающимся в коррекции.

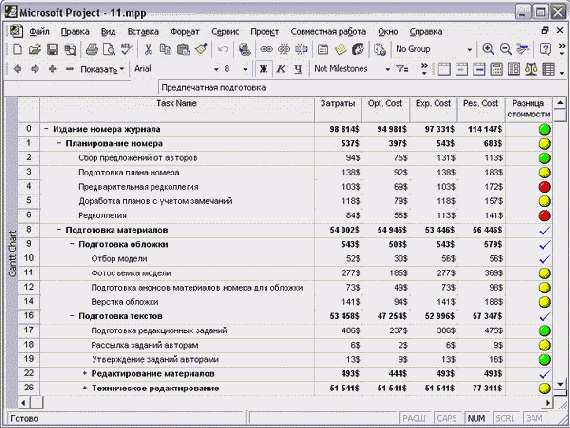

На рис. 16.21 (файл 11.mpp) представлена таблица Бюджетные риски после того. как настройка поля завершена. К таблице применен фильтр Not Milestones для отбора всех задач, кроме вех. Задачи плана, помеченные красным индикатором, нуждаются в коррекции: нужно или уменьшить пессимистическую оценку стоимости для них, или увеличить планируемую стоимость.

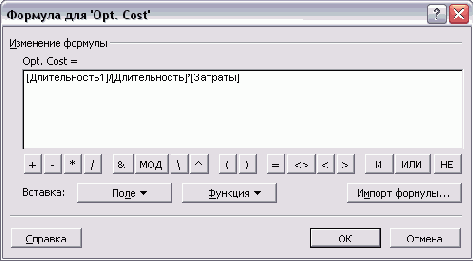

Настройка поля для расчета оптимистической стоимости проекта

Настройка поля для расчета оптимистической стоимости проекта

Новый фильтр применен в двух разных представлениях

Новый фильтр применен в двух разных представлениях

После того как задачи с несколькими зависимостями обнаружены, нужно определить, как можно уменьшить риск их задержки. Уменьшить риск можно, увеличив длительности одной или нескольких задач-предшественниц за счет более раннего их начала (если это возможно). Кроме того, можно увеличить запланированную длительность задачи, если ограничения по длительности проекта позволяют это сделать.
Иногда одна из двух задач начинается намного позже другой, и тогда она создает временной резерв другим. Например, на рис. 16.9 (файл 5.mpp) у задачи Верстка обложки две предшественницы, одна из которых, Фотосъемка модели, завершается за неделю до планируемого начала верстки обложки. В этой ситуации риск задержки верстки из-за фотосъемки минимален, потому что у последней есть очень большой временной резерв.

Обнаруживаем в проекте ресурсы...

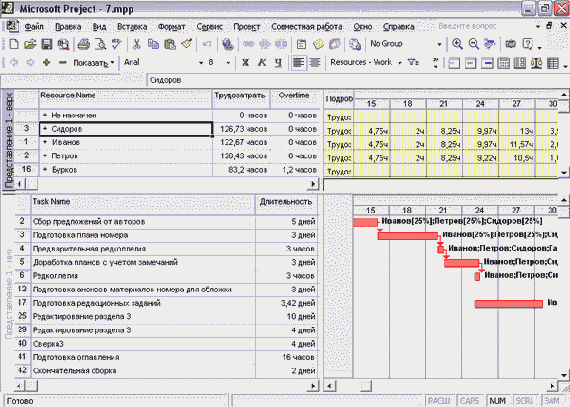

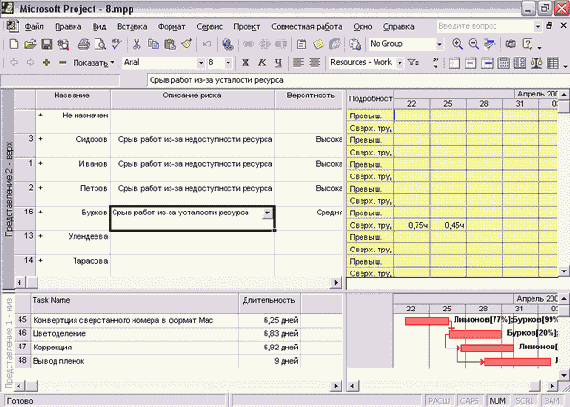

Обнаруживаем в проекте ресурсы со сверхурочной загрузкой. На диаграмме в верхней правой части экрана отображаются данные о сверхурочной работе (Ovt. Work) и превышении доступности ресурсов (Overalloc)

В нашем примере сверхурочная загрузка есть у Буркова, и поэтому укажем в описании риска Срыв работ из-за усталости ресурса. Но поскольку объем сверхурочной работы небольшой, то вероятность осуществления риска оценим как среднюю.

Определение рисков

Определение рисков

Часто в процессе определения рисков невозможно детально проанализировать весь план проекта в разумное время (например, если план состоит из нескольких сотен задач). В таких случаях в первую очередь нужно анализировать риски у задач, которые находятся на критическом пути проекта или могут стать критическими. Чтобы определить, какие задачи могут стать критическими, можно воспользоваться оптимистической и пессимистической диаграммами Ганта, полученными в результате анализа методом PERT.
При определении рисков информацию нужно заносить в план проекта. Для этого нужно подготовить настраиваемые поля (файл 1.mpp). Мы переименовали поле для задач Text2 (Текст2) в Описание риска, а поле для задач Texts (ТекстЗ) — в Вероятность осуществления риска, причем для последнего мы создали список значений: Высокая, Средняя и Низкая, что позволит быстро заполнять это поле. Кроме того, на основании таблицы Entry (Ввод) для задач мы создали таблицу Ввод информации о рисках и оставили в ней лишь необходимый набор полей. И наконец, на базе таблицы мы создали два представления: Риски, в котором эта таблица находится рядом с диаграммой Ганта, и комбинированное представление Риски2, в верхней части которого находится представление Риски, а в нижней — Task Form (Форма задач). Теперь можно переходить к определению рисков.
Риски определяются для трех аспектов проекта: расписания, ресурсов и бюджета. Так выявляются события, осуществление которых может помешать завершить проект в срок или создать нехватку ресурсов или денег в определенный момент его выполнения. Если при определении риска становится ясно, как уменьшить его, то нужно сразу же вносить соответствующие изменения в план проекта.

Определяем диапазон дат и единицы измерения времени

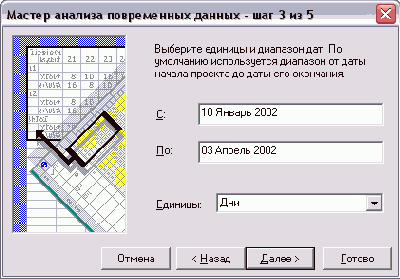

Определяем диапазон дат и единицы измерения времени

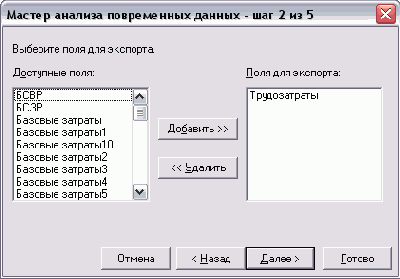

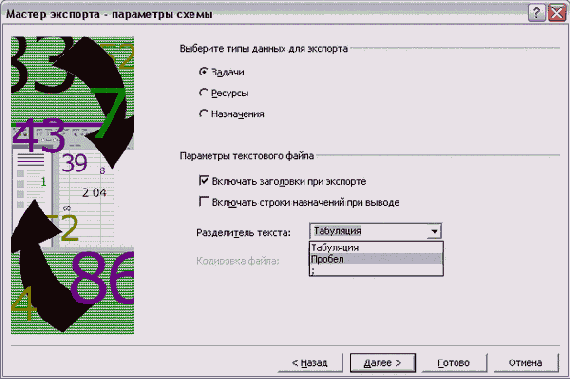

На следующем шаге мастера нужно определить, будет ли в Excel строиться график по выбранным данным, и на последнем шаге — нажать кнопку Export Data (Экспорт данных), чтобы процесс импорта начался. После этого в Excel будет создан файл, в котором на одном листе будут помещены данные, аналогично тому, как они представлены на диаграмме использования задач или ресурсов, а на втором листе будет создан график по этим данным.

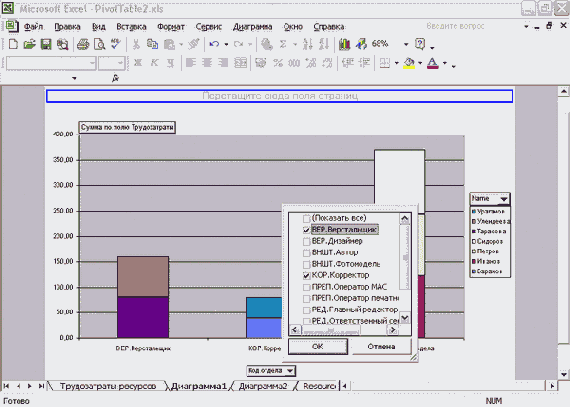

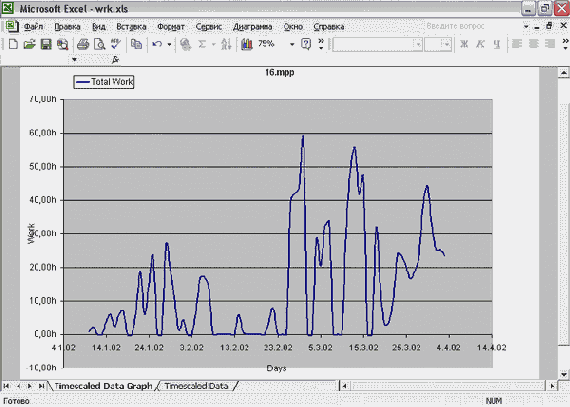

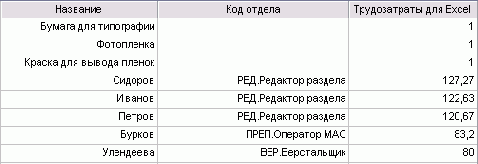

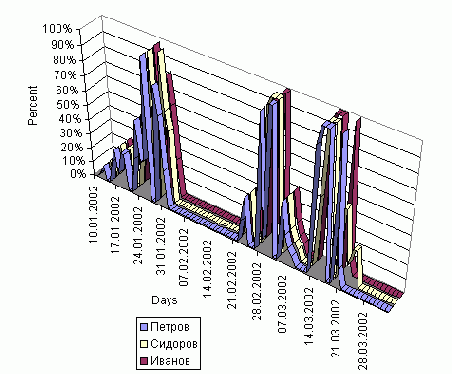

Например, на рис. 16.30 представлен график распределения трудозатрат по проекту в файле 1б.mрр(график находится в файле wrk.xls) (Чтобы получить график, отображенный на рисунке, мы изменили формат диаграммы, которую MS Project создает u Excel автоматически, с объемной на обычную.). Как мы видим, в середине проекта есть провал (в это время статьи находятся в работе у авторов), а ближе к завершению проекта еще один спад среди двух пиков. Кроме того, распределение трудозатрат в нашем плане отличается от классического тем, что в конце проекта наблюдается небольшое возрастание объема, тогда как правильным считается последовательное уменьшение объема работ к концу проекта.

Панель анализа данных

Панель анализа данных

После щелчка на кнопке Analyze Timescaled Data in Excel (Анализ повременных данных в Excel) появляется окно мастера анализа данных в Excel. На первом шаге нужно выбрать, анализировать ли весь проект или только выбранные задачи (если мастер запускается, когда открыто представление для просмотра ресурсов, то нужно выбрать, все ресурсы анализируются или только выбранные). На втором шаге выбираются поля «внутренней» таблицы, которые будут проанализированы (рис. 16.28, файл 16.mрр).

План проекта после сортировки задач по числу ресурсов

План проекта после сортировки задач по числу ресурсов

Список всех предшественниц задачи приведен в поле Predecessors (Предшественники), причем номера задач-предшественниц разделены точками с запятой (см. раздел «Редактирование связей в таблице»). И если в этом поле встречается хотя бы одна точка с запятой, значит, у задачи есть как минимум две предшественницы. Поэтому наш фильтр будет отбирать те задачи, у которых в поле Predecessors (Предшественники) содержится точка с запятой.
В результате работы фильтра важно не только обнаружить задачи с несколькими предшественницами, но и понять, как эта задача связана с другими задачами в плане проекта. Поэтому созданный фильтр удобнее всего применять в режиме подсветки, чтобы задачи с несколькими зависимостями лишь подсвечивались среди всех остальных (о фильтрации в режиме подсветки см. в разделе «Фильтры» ).

Например, на рис. 16.8 (файл 4.mрр) мы применили новый фильтр в представлениях Gantt Chart (Диаграмма Ганта) и Network Diagram (Сетевой график) и совместили окна с этими представлениями в одном окне. В верхнем окне в таблице строки с задачами, подсвеченными фильтром, выделены голубым шрифтом (14, 42, 43), а в нижнем цветом выделены блоки, обозначающие задачи (на рисунке виден только блок 14).

План реакции на риски

План реакции на риски

Многие риски часто имеют очень низкую или неизвестную вероятность осуществления. Кроме того, для некоторых рисков нельзя определить момент их наступления. Например, есть риск, связанный с использованием Лимонова, поскольку тот обладает уникальными знаниями, и все четыре задачи, где он задействован, не могут быть выполнены без его участия. Но точно определить момент наступления риска нельзя, поскольку он не связан с календарем проекта. В подобных случаях нужно разработать план реакции на риск, который будет применен в тот момент, когда риск осуществится.
План реакции на риски хранится в плане проекта в виде текстовой информации, связанной с определенными задачами или ресурсами. Для хранения информации о реакции на ресурсные риски настроим ресурсное поле Text4 (Текст4), переименовав его в План реакции на риски (файл 14.mрр). Пример заполнения его данными представлен на рис. 16.24.
Советы по Delphi

План сдерживания рисков

План сдерживания рисков

Для сдерживания рисков в план нужно включить работы, выполнение которых понизит вероятность осуществления риска. Например, у задачи Статьи поступили в редакцию есть высокий риск задержки из-за того, что авторы сдадут статьи позже срока. Чтобы снизить его, добавим в план задачу Проверка состояния статей, выполняя которую редакторы разделов свяжутся с авторами и напомнят им о сроках сдачи текстов (рис. 16.22, файл 13.mpp). При этом длительность проекта не увеличилась.

Просматриваем короткие задачи с помощью фильтра

Просматриваем короткие задачи с помощью фильтра

После того как короткие задачи отобраны, определим реалистичность отведенного на них времени. В нашем случае 3 часа на редколлегию — это вполне нормально. Два дня на сборку журнала — срок оптимистичный, но учитывая, что работать будут двое, справиться вполне можно. К тому же, они задействованы на 25% (то есть за 2 дня отработают всего 6 часов), значит, если они не будут укладываться в срок, то будет возможность увеличить загрузку и успеть завершить задачу вовремя.
Если мы обнаруживаем в плане задачи, имеющие неоправданно короткие сроки, то длительность таких задач нужно дополнительно обсудить с будущими исполнителями. При этом желательно запросить у них все три возможных срока исполнения задачи, чтобы внести их в таблицу для анализа PERT и рассчитать длительность задачи.

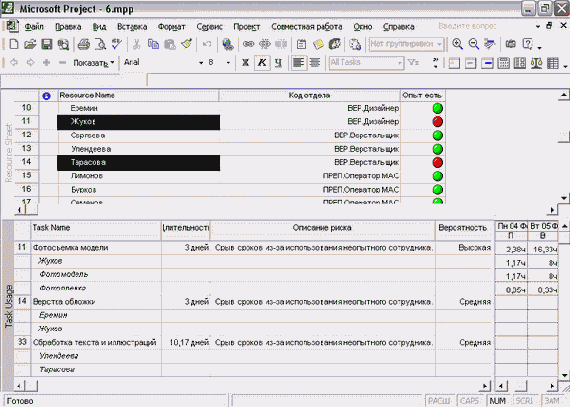

Просматриваем задачи, в которых задействованы наиболее загруженные ресурсы

Просматриваем задачи, в которых задействованы наиболее загруженные ресурсы

Критические задачи выделены красным, и чем в большем числе критических задач задействован ресурс, тем выше опасность срыва сроков проекта, если этот ресурс вдруг перестанет быть доступным. Поскольку в этом случае риск, связанный с задействованностью ресурса, распространяется на все задачи, в которых он участвует, то нет смысла заполнять поля с описанием риска для задач — удобнее создать аналогичные настраиваемые поля для ресурсов и вводить информацию в них.
Чтобы внести в план информацию о ресурсных рисках и использовать ее в дальнейшем при разработке стратегии смягчения рисков, изменим настраиваемые поля для ресурсов Text2 (Текст2) и Texts (ТекстЗ). Переименуем их в Описание риска и Вероятность осуществления риска. Поскольку во втором поле можно использовать список значений, уже составленный нами в аналогичном поле для задач, импортируем его с помощью кнопки Import Custom Field (Импорт настраиваемого поля).
В поле Text2 (Текст2) могут вводиться одинаковые риски для разных ресурсов, поэтому настроим список значений таким образом, чтобы при вводе можно было указывать значения, не входящие в список, и они автоматически добавлялись бы в него для дальнейшего использования (о настройке списка значений поля см. раздел «Создание настраиваемых полей со списком значений»). Создадим новую таблицу на базе ресурсной таблицы Entry (Ввод), назовем ее Ввод информации о рисках ресурсов и добавим в нее настроенные поля. Теперь откроем ее в верхнем представлении и заполним ее данными для ресурсов, выполняющих большой объем работы (рис. 16.14, файл 7.mрр, Представление 2).

Разработка стратегии смягчения рисков

Разработка стратегии смягчения рисков

После того как мы выявили проектные риски, нужно определить меры, смягчающие их влияние на проект. Это можно сделать двумя путями: разработать план их сдерживания или план реакции на них.
План сдерживания рисков (mitigation plan) состоит из работ, которые включаются в план проекта и, будучи выполненными, существенно снижают вероятность осуществления риска. План реакции на риски (contingency plan) определяется в плане проекта, но не оформляется в виде задач до осуществления риска. Если риск осуществляется, нужные задачи добавляются в план проекта.
Определяя стратегию смягчения рисков, следует всегда сравнивать затраты на предотвращение риска с затратами, которые будут понесены, если риск осуществится. Например, если в случае осуществления риска бюджет возрастет на $100, то стоимость работ по сдерживанию не должна превышать этой цифры. Когда важнее сроки проекта, следует сравнивать длительность плана в случае осуществления риска с длительностью плана, учитывающей задачи на его смягчение.

Ресурсные риски

Ресурсные риски

Цель анализа ресурсных рисков заключается в том, чтобы определить ресурсы и назначения, увеличивающие вероятность срыва проекта. Например, рискованно привлечение недавно принятого на работу сотрудника, поскольку у нас нет опыта работы с ним и мы не знаем, сможет ли он справиться с поставленными задачами. Другой риск — использование одного сотрудника в слишком многих задачах, поскольку проект становится зависимым от одного сотрудника, и если он станет недоступным, то проект может провалиться.
Справочник компьютерных терминов

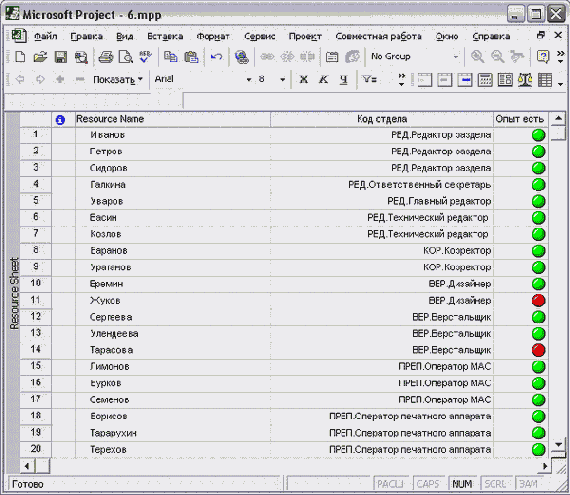

Ресурсы без опыта отмечены красными индикаторами

Ресурсы без опыта отмечены красными индикаторами

Ресурсы со сверхурочной работой

Ресурсы со сверхурочной работой

Сотрудники, загруженные сверхурочной работой, из-за усталости могут начать работать медленнее, чем обычно. Поэтому при планировании стоит избегать использования сверхурочной загрузки. Если же при составлении плана вам пришлось запланировать сверхурочную работу, то при анализе рисков стоит предусмотреть ее возможные последствия.
Для анализа мы будем использовать то же представление, что и в предыдущем примере, но на диаграмме использования ресурсов отобразим детальные данные о превышении нагрузки и сверхурочных (об отображении подробных данных на диаграмме см. в разделе «Выбор типа отображаемой на графике информации и ее форматирование» ). Пролистывая эту диаграмму, можно быстро обнаружить ресурсы со сверхурочной нагрузкой (рис. 16.15, файл 5.mpp).

Ресурсы с большим объемом работы

Ресурсы с большим объемом работы

Иногда загрузка между участниками проекта распределяется неравномерно, и некоторые из членоп команды делают больший объем работы, чем другие. Если не проконтролировать распределение работы, то может оказаться, что некоторые сотрудники отвечают за исполнение слишком большого числа задач. Слишком высокая ответственность отдельных сотрудников опасна тем, что в случае болезни такого «ключевого» сотрудника или недоступности его по другой причине выполнить все задачи в срок будет невозможно.
Определить ресурсы с большим числом назначений можно с помощью представления Resource Usage (Использование ресурсов). Откроем в этом представлении таблицу Work (Трудозатраты) и отберем для отображения только человеческие ресурсы, воспользовавшись фильтром Resources — Work (Ресурсы — трудовые). Затем отсортируем ресурсы по убыванию по колонке Work (Трудозатраты). Теперь участники проекта с наибольшей загрузкой отображаются в начале списка.
Для того чтобы просмотреть, какое место в плане проекта занимают назначения наиболее занятых сотрудников, разделим окно и в нижнем представлении отобразим диаграмму Ганта. Теперь при выборе ресурса в верхнем представлении в нижнем отображаются все его назначения, как в таблице, так и на диаграмме (рис. 16.13, файл 7.mрр, Представление 1).

Риски в расписании

Риски в расписании

Задача, стоящая перед руководителем проекта при анализе рисков расписания, заключается в том, чтобы уменьшить вероятность срыва сроков работ. Срыв сроков работ может произойти в том случае, если длительности задач в плане не будут соответствовать тому времени, которое потребуется ресурсам на их выполнение.
Несоответствие запланированных длительностей работ фактическим может произойти в двух случаях: если неточно составлен план проекта и если неожиданно окажется, что та или иная работа требует больше времени, чем ожидалось. Поскольку каждый проект уникален, то обязательно случится так, что какая-то из задач будет длиться дольше запланированного времени, но чем точнее и детальнее план, тем меньше будет таких задач. Ведь при неточном плане несоответствия возникают даже тогда, когда их могло бы и не быть.
Поэтому уменьшение рисков в расписании начинается с детализации плана работ. Затем нужно обнаружить задачи, у которых вероятность срыва наиболее велика. Эти задачи можно обнаружить по некоторым формальным критериям, рассматриваемым ниже.

Слишком длинные задачи и задачи с большим числом ресурсов

Слишком длинные задачи и задачи с большим числом ресурсов

Мы уже говорили о том, что при составлении плана стоит избегать слишком длинных задач. Как правило, без детализации работ очень сложно точно оценить трудозатраты для таких задач и возможную загрузку ресурсов, поэтому, включая их в план, вы повышаете вероятность того, что он окажется неточным.
Обнаружить в плане задачи с большой длительностью очень просто. Достаточно воспользоваться автофильтром и отфильтровать задачи по столбцу Duration (Длительность), отобрав задачи с длительностью, превышающей, например, 5 пли 10 дней (об использовании автофильтра см. раздел «Автофильтр» ).
Оптимистическая длительность может совпадать с ожидаемой не точцо, а с определенным допущением, например различаться на 1 или 2 часа. Чтобы такие задачи тоже можно было обнаружить, в этом же файле мы создали фильтр Слишком короткие задачи — 2, в котором можно внести это допущение.
А вот автоматически отобрать задачи с большим числом ресурсов нельзя, поскольку в MS Project нет специального столбца «внутренней» таблицы, в котором было бы указано число ресурсов, назначенных на задачу. Поэтому нам, как обычно, придется воспользоваться настраиваемым полем (файл 2.mрр). Переименуем поле задач Number2 (Число2) в Число ресурсов и поместим в него формулу Len ([Resource Names]) (Len ([Названия ресурсов])) (рис. 16.3).

Слишком короткие задачи

Слишком короткие задачи

Часто при планировании проекта длительность задач определяется на основании оценки будущих исполнителей. Например, руководитель проекта просит сотрудника оценить, сколько времени ему потребуется на исполнение определенной задачи, а затем оценка сотрудника заносится в план. Сотрудники же часто дают слишком оптимистичные сроки, что приводит к тому, что запланированные работы не удается выполнить в срок или сотруднику приходится работать сверхурочно.
Другой источник задач со слишком короткими сроками — сами менеджеры, выделяющие на задачу столько, сколько считают нужным (исходя из ограничений по срокам проекта), не советуясь при этом с потенциальными исполнителями.
Чтобы избежать таких сдучаев, нужно проанализировать все задачи плана проекта длительностью меньше одного дня (кроме вех) и все задачи, у которых при анализе PERT ожидаемая длительность совпадала с оптимистичной. Для этого создадим новый фильтр и настроим его (рис. 16.1, файл 1.mpp). (О том, как создавать и настраивать фильтры см. раздел «Создание фильтра».)

Сортируем задачи по созданному полю

Сортируем задачи по созданному полю

Составляем план реакции на риски

Составляем план реакции на риски

Даже после того, как план проекта проанализирован, многие риски выявлены и разработана стратегия смягчения их влияния на проект, все равно сохраняется вероятность, что в ходе выполнения проекта может произойти нечто непредвиденное. Иными словами, вполне возможно, что какие-то риски не были выявлены либо их существование нельзя предположить на нынешнем этапе планирования проекта. Поэтому в план нужно заложить временной и финансовый буфер, позволяющий отреагировать на возникающие риски и снизить вероятность увеличения длительности проекта.
Финансовый буфер можно создать простым увеличением стоимости проекта на коэффициент, который принято использовать в вашей организации в таких случаях. Например, если бюджет проекта составляет $100 000, а пессимистический бюджет — $120 000, то с учетом буфера бюджет проекта может равняться $130 000. Формирование временного буфера рассмотрим более подробно.

Сотрудники с уникальными навыками и материалы с единственными поставщиками

Сотрудники с уникальными навыками и материалы с единственными поставщиками

Проект может оказаться под угрозой срыва, если неожиданно станет недоступен сотрудник, обладающий особыми знаниями или навыками, поскольку только он может выполнить определенные задачи проекта. Кроме того, риск провала проекта из-за несвоевременной поставки материалов повышается, если материалы могут быть получены только от одного поставщика, поскольку в этом случае выполнение проекта становится зависимым от качества его работы.
Чтобы определить такие ресурсы и внести в план информацию о рисках, связанных с их использованием, откроем представление Resource Sheet (Лист ресурсов) и отобразим в нем таблицу Ввод информации о рисках ресурсов. Затем нужно определить риски с уникальными знаниями и ввести в таблицу описание рисков и вероятность их осуществления.
На рис. 16.16 видно, как мы заполнили эту таблицу в файле 9.mрр. Поскольку Краска для вывода пленок и Бумага для типографии поставляются нам единственной компанией, то использование этих ресурсов мы считаем рискованным. Но так как с компанией-поставщиком мы работаем уже давно и срывов в поставках никогда не было, вероятность осуществления риска оценим как низкую.

Таблица Schedule (Календарный...

Таблица Schedule (Календарный план) содержит несколько колонок, с помощью которых можно определить степень устойчивости к рискам как расписания проекта в целом, так и его отдельных задач. В колонке Total Slack (Общий временной резерв) содержится информация о времени, на которое исполнение задачи можно отложить, чтобы длительность проекта не изменилась. Колонка Free Slack (Свободный временной резерв) содержит информацию о времени, на которое можно отложить исполнение задачи, чтобы не задерживать последующие задачи. A в колонках Late Start (Позднее начало) и Late Finish (Позднее окончание) содержатся самые поздние даты, когда можно начать и окончить задачу, чтобы не изменить дату окончания проекта.

Варианты стоимости проекта при разных вариантах развития событий

Варианты стоимости проекта при разных вариантах развития событий

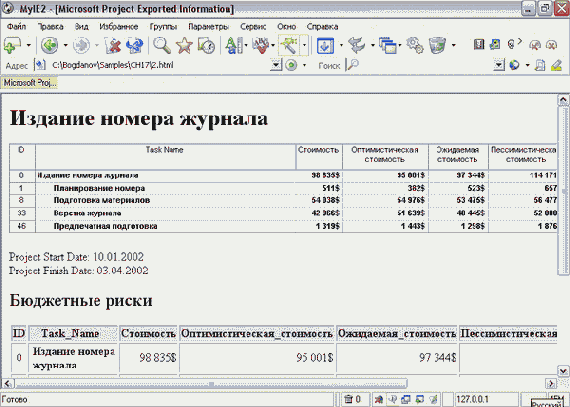

Переименуем поле Numbers (ЧислоЗ) в Разница стоимости (файл 11.mpp) и введем в него формулу, представленную на рис. 16.19. Сначала определяется разница между пессимистической ценой и запланированной, для чего из поля Cost5 (Затраты5), где хранится пессимистическая стоимость, рассчитанная в предыдущем примере, вычитается планируемая стоимость, хранящаяся в поле Cost (Затраты). Затем мы определяем, какой процент от запланированной стоимости составляет полученная разность. Для этого полученное в результате вычитания число делится на запланированную стоимость и результат умножается на 100.
Чтобы полученный результат было легче обрабатывать, настроим отображение индикаторов для поля (рис. 16.20). Те задачи, у которых отклонение при неблагоприятном развитии событий составит более 50%, пометим красным индикатором. Задачи с отклонением больше 25% пометим желтым, а с отклонением больше или равным 10% — зеленым. Задачи с отклонением менее 10% пометим флажком (эта настройка не видна на рис. 16.20, файл 11.mpp). Установим флажок Show data values in ToolTips (Показывать значения данных во всплывающих подсказках), и тогда значение поля будет отображаться при наведении курсора на индикатор.

ВНИМАНИЕ

ВНИМАНИЕ

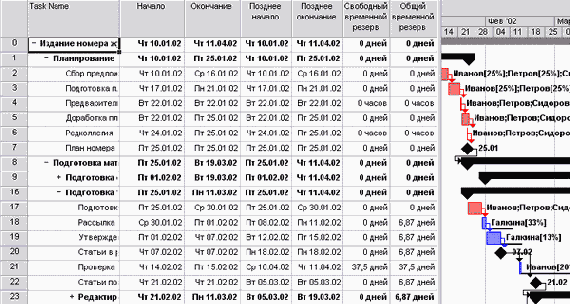

Поле свободного временного резерва или общего резерва обычно содержит значение от нуля и больше. Если общий временной резерв задачи равен нулю,то она является критической (Если не изменены стандартные настройки (см. раздел «Анализ критического пути проекта»). Однако при расчете временного резерва учитываются крайние сроки задачи и ограничения (см. пример ниже), поэтому если окончание задачи запланировано позже крайнего срока, то ее временной резерв будет отрицательным. Это значит, что ее не только нельзя отложить, а наоборот, надо ускорить. Если хотя бы у одной задачи проекта временной резерв меньше нуля, то временной резерв всего проекта (суммарной задачи проекта) также будет меньше нуля.
На диаграмме информация об общем временном резерве задачи (Total Slack) отображается с помощью тонких отрезков. Например, у задачи 21 на рис. 16.26 (файл 15.mpp) значение поля Total Slack (Общий временной резерв) составляет 31,87 дня, и рядом с отрезком, обозначающим задачу, расположен тонкий отрезок такой же длительности.
MS Project рассчитывает общий и свободный временной резерв задачи, исходя из ее ограничений и положения в плане проекта. В нашем примере, исходя из положения задачи Проверка состояния статей в плане проекта, временной резерв составил больше 30 дней, хотя на самом деле эта задача должна быть выполнена за несколько дней до начала задачи Статьи поступили в редакцию, начинающейся 21.02.02. Поскольку мы не указали такое ограничение, программа рассчитала резерв неправильно. В файле 16.mрр мы указали в качестве крайнего срока окончания задачи Проверка состояния статей дату 18.02.02, и временной резерв сразу уменьшился до 1,87 дня.
После того как вы просмотрите файл проекта и убедитесь, что временной резерв у каждой задачи соответствует действительности, нужно попытаться найти в проекте несбалансированности. Например, может оказаться, что у одной пз фаз слишком большой резерв, а у другой его нет или он вовсе отрицательный. В таком случае стоит перенести часть задач из фаз с маленьким резервом в те, где он значительно больше.
В плане не должно быть задач или фаз с отрицательным резервом, потому что наличие таких задач свидетельствует об ошибках в плане проекта. Отрицательный временной резерв может образоваться, если задача заканчивается после крайнего срока или если нарушены даты ограничений у соседних с ней задач. Чтобы быстро найти задачи с отрицательным резервом, можно отсортировать таблицу по убыванию по полю Total Slack (Общий временной резерв).

Если задачи с ограничениями имеют предшественниц, заканчивающихся слишком поздно для того, чтобы ограничение было удовлетворено, у последующих задач образуется отрицательный резерв. Чтобы задачи с ограничением и с отрицательным резервом помещались в расписании в соответствии со связями, а не с датами ограничений, в диалоговом окне Options (Параметры) на вкладке Schedule (Планирование) нужно сбросить флажок Tasks will always honor their constraint dates (Для задач всегда соблюдаются заданные для них даты).
Добавить резерв на задачи критического пути можно, увеличив их длительность или вставив задачи-буферы. Тогда при выполнении проекта длительность буферов нужно будет уменьшать, и после завершения проекта их длительность будет равна нулю.
Если резерв задач можно огранизовать с помощью таблицы, то временной резерв проекта можно определить с дополнительных индикаторов. Например, можно запланировать закончить проект раньше реально нужного срока. Или же, как мы сделали, добавить крайний срок на последнюю задачу плана. В таком случае время между окончанием задачи и ее крайним сроком и будет временным резервом проекта.
Статьи Королевства Дельфи

Вводим информацию о ресурсных рисках

Вводим информацию о ресурсных рисках

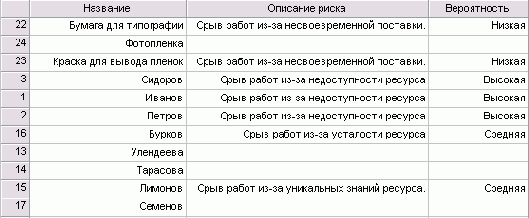

Наиболее «рискованными» ресурсами проекта являются Иванов, Петров и Сидоров, задействованные в самом большом числе задач, большинство из которых лежит на критическом пути. Соответственно, в поле Описание риска введем Срыв работ из-за недоступности ресурса, а в поле Вероятность осуществления выберем значение Высокая.

Вводим информацию о рисках для задач, где задействованы сотрудники без опыта работы

Вводим информацию о рисках для задач, где задействованы сотрудники без опыта работы

Вводим в план проекта описание рисков для сотрудников с уникальными знаниями и материалов с единственным поставщиком

Вводим в план проекта описание рисков для сотрудников с уникальными знаниями и материалов с единственным поставщиком

Среди сотрудников только Лимонов обладает уникальными знаниями, и его отсутствие может сказаться на сроках исполнения работ. Поэтому и для него мы укажем соответствующий риск, оценив степень вероятности его осуществления как среднюю.
В нашем проекте задействовано не так много ресурсов, и поэтому просмотреть весь список и внести информацию о рисках можно довольно быстро. Если же проект, в котором вы оцениваете ресурсные риски, содержит большое число ресурсов, то при их анализе стоит воспользоваться стандартными фильтрами Resources — Material (Ресурсы — материальные) и Resources — Work (Ресурсы — трудовые), с помощью которых можно отобрать для анализа только сотрудников или только материалы.

Выбираем дополнительные отрезки для отображения на диаграмме Ганга

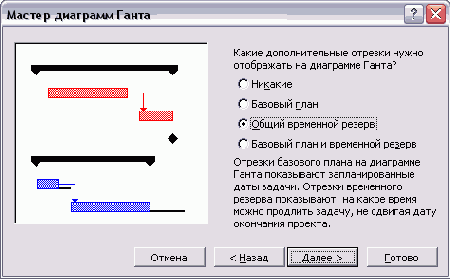

Выбираем дополнительные отрезки для отображения на диаграмме Ганга

В этом диалоговом окне выберем переключатель Total slack (Общий временной резерв). Данные о существующем у задач резерве будут отображаться в виде тонких отрезков. На образце в области предварительного просмотра видно, что временной резерв может быть только у обычных задач (они более темные), поскольку у критических его не бывает. Теперь самые важные настройки завершены и можно нажать кнопку Finish (Готово) прямо в этом диалоговом окне. Представление настроено, и можно начать работу с временным буфером (рис. 16.26, файл 15.mpp).

Выбор полей для анализа

Выбор полей для анализа

Чтобы выбрать поле для анализа, нужно выделить его курсором в списке полей (слева) и нажать кнопку Add» (Добавить»). Удаление поля из списка анализируемых осуществляется с помощью кнопки «Remove («Удалить). В нашем примере для анализа выбрано поле Work (Трудозатраты).
Выбрав поля для анализа, нужно определить временной диапазон, в рамках которого будет осуществляться анализ. Этот диапазон определяется на третьем шаге мастера, и по умолчанию поля From (С) и То (По) заполнены датами начала и окончания проекта (рис. 16.29, файл 16.mрр). Под полями для выбора границ временного диапазона в раскрывающемся списке Units (Единицы) выбираются единицы измерения времени, используемые при анализе. Можно выбрать любую из единиц измерения шкалы времени MS Project (см. раздел «Форматирование шкалы времени» ).

Задачи с предварительными длительностями

Задачи с предварительными длительностями

Один из наибольших рисков представляют задачи, в выполнении которых у сотрудников нет опыта. Например, если бы в нашем проекте при предпечатной подготовке журнала использовалась новая для сотрудников технология, например печать серебром, или новое оборудование, то задача, подразумевающая использование нового оборудования или новых технологий, считалась бы рискованной.
Главная проблема в планировании таких задач заключается в том, что их длительность не известна заранее, поскольку нет опыта в их выполнении. Поэтому обычно при планировании длительность этих задач остается предварительной (estimated). Такие задачи можно обнаружить в плане проекта с помощью стандартного фильтра Tasks With Estimated Durations (Задачи с оценкой длительности).
В нашем плане таких задач нет, но если бы они обнаружились, то пришлось бы изменить план проекта таким образом, чтобы неожиданное увеличение их длительности не сказалось на сроках окончания проекта или на сроках исполнения важных задач (например, тех, у которых сроки исполнения регламентируются договором). Желательно увеличить планируемую длительность исполнения этих задач до пессимистичной и рассчитывать план с учетом этой длительности задач. Кроме того, можно добавить в план отдельную задачу по освоению нового оборудования или технологии раньше того, как начнется выполнение задачи, где это оборудование или технология будет использоваться.

Задачи с внешними зависимостями

Задачи с внешними зависимостями

Иногда задачи зависят от внешних по отношению к проекту событий, не задей-ствующих проектные ресурсы и не поддающихся планированию. Например, если организация выполняет два взаимосвязанных проекта, то в качестве предшественника задачи может выступать задача из другого проекта.
Определить такие задачи с помощью фильтра можно лишь в том случае, если в качестве предшественников выступают задачи, хранящиеся в других файлах проектов. В таком случае для обнаружения этих задач нужно настроить фильтр, созданный нами для определения задач с несколькими предшественницами (см. рис. 16.7), заменив символ «;» на «\».
Бывает и так, что у задачи нет предшественниц в других файлах проектов, но, тем не менее, внешние зависимости у нее есть. Обычно такие задачи может определить лишь менеджер при анализе плана вручную.
Чтобы эти задачи можно было определить на формальной основе, при создании списка задач можно добавить настраиваемое поле типа Flag (Флаг) и изменять его значение для задач с внешними зависимостями.
В нашем проекте такой задачей является Статьи поступили в редакцию, поскольку срок ее выполнения зависит от скорости работы авторов, что является внешней (то есть непроектной) зависимостью. Риск того, что авторы сдадут статьи позже срока, довольно велик. Поскольку сразу уменьшить этот риск мы не можем, просто зафиксируем его (рис. 16.10, файл б.mрр), заполнив соответствующие поля таблицы, чтобы вернуться к нему чуть позже, когда будем разрабатывать стратегию смягчения влияния рисков на проект.

Заносим информацию о риске в план проекта

Заносим информацию о риске в план проекта

Основы Slackware Linux. Официальный учебник

Согласование плана проекта: экспорт данных

Базы данных

Базы данных

MS Project позволяет экспортировать данные в любую базу данных, имеющую интерфейс ODBC. Для этого нужно средствами Windows создать подключение к этой базе данных через ODBC и затем в диалоговом окне File > Save As (Файл > Сохранить как) нажать кнопку ODBC и выбрать созданное подключение в списке.
Если вы хотите создать для хранения плана проекта новую базу данных Microsoft Access, то для этого достаточно выбрать соответствующий пункт в раскрывающемся списке с типами файлов в диалоговом окне, вызываемом командой меню File > Save As (Файл > Сохранить как). Можно воспользоваться и подключением через ODBC, но это менее удобно.

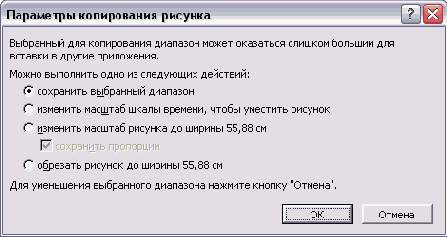

Диалоговое окно копирования рисунка

Диалоговое окно копирования рисунка

Диалоговое окно содержит три раздела. В первом, Render image (Преобразовать изображение), следует указать, для какой цели вы готовите рисунок: для вставки в другой документ, для печати или для сохранения в файле. Чтобы скопировать рисунок для вставки в файл, нужно выбрать переключатель For screen (Для отображения на экране).
Если вы хотите распечатать рисунок, то выберите переключатель For printer (Для печати). В этом случае формат рисунка будет соответствовать размеру бумаги, установленной в принтере по умолчанию. Если вы выберете другой формат бумаги после того, как скопируете рисунок, то нужно будет скопировать его заново.
При выборе любого из этих двух переключателей рисунок сохраняется в буфере обмена. Но иногда требуется сохранить рисунок в виде файла на диске. В таком случае нужно выбрать переключатель То GIF image file (В файл GIF) и затем ввести имя файла в поле ввода.
После того как определен формат рисунка и его будущее расположение (буфер обмена или файл на диске), нужно выбрать данные для копирования. В разделе Сору (Копировать) определяется, все ли строки таблицы будут помещены на рисунок или только выделенные на экране. В первом случае нужно выбрать переключатель Rows on screen (Отображаемые строки), а во втором — Selected rows (Выделенные строки).
Кроме того, можно отобрать данные для рисунка за определенный временной интервал. Для этого в разделе Timescale (Шкала времени) предназначены переключатели As shown on screen (Как на экране) и From, To (С, По). Если выбрать первый вариант, то на рисунок попадут видимые на диаграмме данные, а если выбрать второй и указать временной диапазон, то только данные внутри этого временного диапазона.
Два последних раздела становятся недоступными, если в представлении нет таблицы или шкалы времени. Например, при копировании сетевой диаграммы в рисунок будут заблокированы оба раздела, а при копировании ресурсного графика — только первый из них, поскольку шкала времени на этой диаграмме есть.
В некоторых ситуациях полученный в результате копирования рисунок может оказаться слишком большим для вставки в другие приложения. Такое может произойти, например, когда вы копируете данные за определенный диапазон дат и при этом на шкале времени выбраны очень мелкие единицы измерения (например, часы) или число выделенных рядов таблицы слишком велико. В таком случае MS Project выведет диалоговое окно с предупреждением о том, что рисунок слишком велик, и предложит варианты решения проблемы (рис. 17.5).
Выбор переключателя Keep the selected range (Сохранить выбранный диапазон) приведет к тому, что рисунок будет помещен в буфер обмена в нынешнем виде. Если выбрать переключатель Zoom out the timescale so the picture can fit (Изменить масштаб шкалы времени, чтобы уместить рисунок), то вы вернетесь к работе с представлением и сможете отформатировать шкалу времени. Этот переключатель недоступен, если рисунок слишком длинный из-за большого числа задач, но нормальный по ширине.

Экспорт данных с использованием существующей схемы

Экспорт данных с использованием существующей схемы

Для создания веб-страницы на основании существующей схемы вам нужно будет выбрать переключатель Use existing map (Использовать существующую схему) на первом шаге мастера, затем выбрать нужную схему в списке (Бюджетные риски), после чего вы снова попадете в диалоговое окно определения схемы. При этом все параметры диалоговых окон будут заданы в соответствии с ее настройками.
Если настройки схемы вас устраивают, то в первом же диалоговом окне можно нажать кнопку Finish (Готово), и веб-страница будет создана. Если же настройки не подходят, то их можно изменить и затем сохранить под новым или прежним именем.
Мы решили экспортировать данные нашего проекта с помощью схемы Бюджетные риски. Эта схема интересна тем, что в ней для экспорта используется одноименная таблица из файла проекта. Как видно на рис. 17.11 (файл1.mpp), при экспорте на основе существующей таблицы MS Project использует в качестве названий столбцов результирующей HTML-таблицы не название поля, а заголовок столбца таблицы. Правда, при этом пробелы заменяются символами подчеркивания.

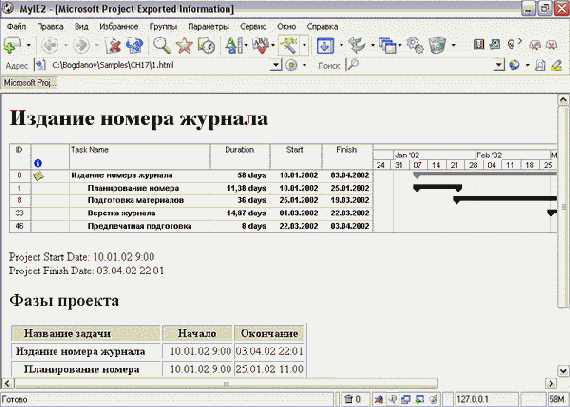

На рис. 17.12 (файл 2.html) показана страница, полученная в результате экспортирования данных. Из-за того что пробелы были заменены подчеркиваниями, колонки таблицы стали слишком широкими. Чтобы исправить ситуацию, можно либо отредактировать схему и заново провести экспорт, либо отредактировать полученную веб-страницу.
Логические нейронные сети

Экспорт данных в HTML

Экспорт данных в HTML

Экспорт данных в HTML используется очень часто для публикации информации о проекте на веб-странице. Именно поэтому для сохранения файла в этом формате предназначена отдельная команда Save As Web Page (Сохранить как вебстраницу) в меню File (Файл).
После выбора этой команды (файл 1.mpp) открывается стандартное диалоговое окно Save As (Сохранение документа). В нем нужно указать имя файла, в котором будет сохранена созданная страница. После нажатия в этом диалоговом окне кнопки Save (Сохранить) запустится мастер Export Wizard (Мастер экспорта), с помощью которого определяются все параметры экспорта данных. С этим мастером вы столкнетесь еще не раз, поскольку с его же помощью осуществляется экспорт Данных в файлы других форматов.
После отображения приветственного экрана вы попадете на первый шаг мастера (рис. 17.6, файл 1.mpp), на котором осуществляется выбор схем экспорта. Схема -это набор настроек экспорта данных, определяющих, какие именно данные экспортируются из плана проекта и как они отображаются в файле другого формата.

Экспорт плана в файлы других форматов

Экспорт плана в файлы других форматов

MS Project содержит удобные команды для экспорта данных в другие форматы, среди которых есть как форматы документов семейства Microsoft Office (Excel и Access), так и межплатформенные (HTML и XML). Начнем обучение экспорту данных из MS Project именно с универсальных форматов.

Экспорт с использованием существующей таблицы

Экспорт с использованием существующей таблицы

Microsoft Excel

Microsoft Excel

Чтобы начать экспорт плана проекта в Microsoft Excel, в диалоговом окне File > Save As (Файл > Сохранить как) нужно выбрать для сохранения файла формат *.xls. MS Project может сохранить данные в одном из двух форматов — в формате рабочей книги (Workbook) Excel или сводной таблицы (PivotTable), и мастер экспорта данных будет действовать в зависимости от выбора формата. Рассмотрим экспорт в формат рабочей книги.
На первом шаге мастер определяет, все ли данные плана проекта вы хотите экспортировать в Excel или только некоторые. В первом случае нужно выбрать переключатель Project Excel Template (Шаблон проекта (Excel)), а во втором — Selected Data (Выбранные данные).
Если выбран первый вариант, то после нажатия кнопки Next> (Далее>) программа перенесет все данные плана в Excel. В рабочей книге будут созданы четыре листа, на первом из которых будет помещена информация о задачах, на втором - о ресурсах, и на третьем — о назначениях проекта. На четвертом листе размещается служебная информация.
Если выбран второй вариант, то на следующих шагах мастера нужно будет указать настройки экспорта данных. Причем эти настройки повторяют те, что использовались для экспорта данных в формат HTML, за исключением возможности вставки в файл картинки. Что важно, при экспорте в Excel используются те же схемы, что и при экспорте в HTML, поэтому если вы уже настроили удобную схему для веб-страницы, ее можно будет использовать и в этом случае.
В качестве примера сохраним в формате Excel задачи, в которых задействован главный редактор, Уваров. С помощью мастера экспорта создадим новую схему, среди типов данных выберем Tasks (Задачи) и перейдем к настройке параметров схемы (рис. 17.13, файл 1.mpp).
После выбора полей для экспорта в раскрывающемся списке Export filter (Фильтр экспорта) выберем фильтр Using Resource (Использование ресурса). Сохраним схему с названием Экспорт задач для ресурса и нажмем кнопку Finish (Готово). После этого мастер выведет диалоговое окно со списком ресурсов проекта, в котором следует выбрать нужный.
Когда ресурс выбран, мастер экспортирует все отобранные в соответствии с фильтром задачи в формат рабочей книги. На рис. 17.14 представлен результат работы мастера после того, как в списке ресурсов был выбран Уваров (файл Tasks.xls).

Настраиваем осему для экспорта задач, в которых задействован выбранный ресурс

Настраиваем осему для экспорта задач, в которых задействован выбранный ресурс

Настройка новой схемы

Настройка новой схемы

В поставку MS Project входит набор шаблонов, на основании которых программа может создавать веб-страницы с данными о проекте. Эти шаблоны расположены в папке Templates\1033\Microsoft Project Web, находящейся в папке установки программы. Чтобы создать веб-страницу на основании одного из этих шаблонов, нужно установить флажок Base export on HTML template (Экспорт на основе шаблона HTML) и затем выбрать нужный шаблон на диске.
На страницу с экспортируемыми данными можно поместить графический файл. Для этого нужно установить флажок Include image file in HTML page (Добавить на HTML-страницу файл рисунка) и выбрать файл на диске. Чтобы продемонстрировать эту возможность, мы сохранили часть проектных данных в файле формата GIF (l.gif) и выбрали этот файл для включения в страницу.
После завершения общих настроек экспорта вы переходите к настройке отображения выбранных типов данных. Настройка каждого из типов (задач, ресурсов и назначений) осуществляется в отдельном диалоговом окне, где нужно определить, какие из полей «внутренней» таблицы будут отображаться на веб-странице. Эти диалоговые окна абсолютно одинаковы для всех типов данных и отличаются лишь набором полей, которые можно выбирать для экспорта. Так как мы выбрали из типов данных только задачи, то рассмотрим диалоговое окно для настройки отображения задач (рис. 17.8).
Настройка отображения задач осуществляется с помощью таблицы в центре диалогового окна. Эта таблица состоит из трех столбцов, в первом из которых выбираются поля MS Project для экспорта, во втором напротив названий этих полей вводятся названия колонок для них в HTML-таблице, а в третьем указан тип данных.

Настройка отображения задач

Настройка отображения задач

Второй столбец таблицы доступен, только если в предыдущем диалоговом окне был установлен флажок Export header row/Import include headers (Экспорт строки заголовков/Заголовки в данных импорта). Третий столбец, содержащий информацию о типах данных в экспортируемых полях MS Project, недоступен при экспорте данных в HTML. При экспорте в HTML все данные экспортируются как текст, о чем и сообщается в этом столбце.
Под таблицей расположены кнопки, с помощью которых осуществляются основные операции над ее рядами. Нажав кнопку Add All (Добавить все), можно добавить в таблицу все поля, связанные с текущим типом данных. Кнопка Clear All (Очистить все) удаляет все данные из таблицы, а кнопки Delete Row (Удалить строку) и Insert Row (Добавить строку) удаляют выделенную строку или добавляют пустую строку в таблицу.
Одна из наиболее удобных возможностей в этом диалоговом окне — экспортирование данных на основе существующей таблицы MS Project. Для выбора таблицы предназначена кнопка Base on Table (На основе таблицы), щелчок на которой открывает окно с их списком. После выбора таблицы-основы таблица в диалоговом окне автоматически заполнится названиями полей, содержащихся в таблице-основе. Причем в качестве заголовков столбцов для результирующей HTML-таблицы будут использованы заголовки столбцов таблицы-основы, а не названия ее полей.
С помощью кнопок Move (Порядок) можно изменять порядок строк в таблице и, соответственно, порядок столбцов в HTML-таблице. Чем выше находится строка с описанием столбца, тем ближе к левому краю будет этот столбец в таблице на веб-странице. Например, на рис. 17.8 в первой строке таблицы настройки экспорта указано поле Название задачи. Соответственно, в разделе Preview (Образец) видно, что на веб-странице этот столбец будет первым слева в таблице.
На веб-странице над таблицей может отображаться ее название. Оно определяется в поле Destination HTML table title (Название конечной таблицы HTML). Кроме того, можно отобрать данные, попадающие в эту таблицу, с помощью фильтра. Например, мы применили фильтр Top Level Tasks (Задачи верхнего уровня), поскольку мы хотим, чтобы в таблицу попали только фазы нашего проекта. Соответственно, для таблицы мы задали название Фазы проекта.
После завершения настроек отображения для всех выбранных типов данных мастер предложит сохранить схему для последующего использования. Для этого в последнем диалоговом окне мастера нужно нажать кнопку Save Map (Сохранить схему) и в открывшемся окне указать название для новой схемы. Например, в нашем случае (рис. 17.9, файл 1.mpp) мы назвали схему Основные задачи проекта.

Настройка отправки файла по маршруту

Настройка отправки файла по маршруту

Диалоговое окно для настройки маршрута пересылки файла содержит три поля. В верхнем поле, То (Кому), формируется список получателей. В поле Subject (Тема) указывается тема сообщения с файлом, а в поле Message text (Текст сообщения) — текст, помещаемый в тело сообщения.
Для добавления адресатов в список нужно выбрать их из адресной книги с помощью кнопки Address (Адрес), а для удаления адресата нужно выделить его в списке и нажать кнопку Remove (Удалить). Для удаления всех адресатов из списка предназначена кнопка Remove All (Удалить все).
В нижней части диалогового окна в разделе Route to recipients (Порядок рассылки) расположены переключатели, определяющие логику рассылки письма. Если выбрать переключатель One after another (Последовательный), то файл будет отослан адресату, расположенному в списке под номером 1, а затем этот адресат должен будет перенаправить письмо далее, уже от своего имени. Если же выбрать переключатель All at once (Параллельный), то файл будет отправлен сразу всем адресатам списка.
Порядок направления файла адресатам при последовательной рассылке определяется их номером в списке. Изменять его можно с помощью кнопок со стрелками вверх и вниз, расположенных слева от списка. Если выбрана параллельная рассылка, то номера рядом с именами адресатов пропадают.
Другой элемент диалогового окна, доступный только при последовательной рассылке, — флажок Track status (Отслеживать состояние). Если он установлен, то автор файла будет получать уведомления о движении файла по маршруту, то есть при пересылке файла одним адресатом следующему. И наконец, флажок Return when done (Вернуть по завершении) обеспечит автоматическое возвращение файла после того, как адресат, завершающий маршрут, закроет файл.
После того как настройки закончены, можно отправить файл по маршруту, нажав кнопку Route (Маршрут), либо сохранить маршрут и вернуться к редактированию плана проекта, нажав кнопку Add Slip (Добавить маршрут). Чтобы отправить файл далее по маршруту, получатели файла должны будут воспользоваться командой меню File > Send To > Next Routing Recipient (Файл > Отправить > Следующий адресат).
Инструкцию по пересылке файла по маршруту программа автоматически добавляет в сообщение. При выборе команды для пересылки файла программа запрашивает, переслать ли файл по маршруту (первый переключатель сверху) или отправить его без использования маршрута (второй переключатель). Если выбрать второй вариант, то программа создаст новое письмо, приложив к нему файл, и откроет диалоговое окно для выбора адресата письма и ввода текста сообщения.
В диалоговом окне настройки маршрута адресаты могут изменять все параметры маршрута за исключением темы сообщения, с которой рассылается файл. Если адресат выберет команду закрытия файла, предварительно не отправив его далее по маршруту, то программа выведет сообщение с напоминанием о том, что файл нужно направить далее (рис. 17.3, файл 1.mpp).

Настройка разделителей текстового файла

Настройка разделителей текстового файла

Разделитель выбирается в раскрывающемся списке Text delimiter (Ограничитель текста). Этот список содержит три варианта — точка с запятой, Tab (Табуляция) и Space (Пробел). По умолчанию при выборе формата Text (Текст) для сохраняемого файла в этом списке выбран пункт Tab (Табуляция), а при выборе формата CSV -точка с запятой.
Все последующие шаги мастера повторяют аналогичные шаги при экспорте в формат Excel или HTML, и после того, как все необходимые настройки будут сделаны, проектные данные будут сохранены в нужном формате. Сохранять данные в текстовых форматах удобно для обмена данными с программами, не поддерживающими форматы файлов Microsoft Office.
Советы по Delphi

Настройка шаблонов

Настройка шаблонов

С помощью мастера экспорта нельзя полностью настроить вид получаемой вебстраницы. Например, нельзя определить, где будут расположены на странице таблицы с разными типами данных или картинки. Кроме того, мастер не позшляет скрыть информацию о датах начала и окончания проекта, добавленную, например, на страницу на рис. 17.12, или заголовок страницы, отображающийся в заголовке окна браузера.
Полностью настроить формат отображения проектных данных можно, лишь создав собственный шаблон или настроив существующий. Шаблон представляет собой обычную веб-страницу, в которой с помощью особых тегов помечены места, куда будут вставлены данные, полученные при экспорте.
Редактировать шаблон можно так же, как обычную веб-страницу. Чтобы определить место для размещения полученных в ходе экспорта данных, нужно вставить в HTML-код тег в соответствии с табл. 17.2.

Определяем, как поступить со слишком большим рисунком

Определяем, как поступить со слишком большим рисунком

Выбор переключателя Scale the picture to 55,88 cm in width (Изменить масштаб рисунка до ширины 55,88 см.) приведет к автоматическому изменению размера рисунка. С помощью этого же параметра изменяется и высота рисунка, если она превышена (в таком случае название переключателя изменится). Для того чтобы при изменении размера рисунка сохранились пропорции, нужно установить флажок Lock aspect ratio (Сохранит-ь пропорции).
С помощью переключателя Truncate the picture to 55,88 cm in width (Обрезать рисунок до ширины 55,88 см.) можно обрезать рисунок до нормальной ширины (и, при необходимости, высоты). В таком случае часть данных из выбранного диапазона не попадет на рисунок.
После того как рисунок помещен в буфер обмена, его можно вставить в нужный документ с помощью стандартных средств вставки.

Отправка по маршруту

Отправка по маршруту

При согласовании плана часто требуется утвердить его у нескольких руководителей, причем обычно они утверждают его по очереди в соответствии с установленным в организации порядком. Например, сначала план должен утвердить начальник отдела, затем главный бухгалтер, после него — руководитель проектного офиса и, наконец, директор по производству.
Для автоматизации пересылки файла в определенной очередности можно создать маршрут, по которому файл будет автоматически перенаправляться от одного руководителя к другому. Для этого предназначено диалоговое окно настройки маршрута (рис. 17.1, файл 1.mpp), открываемое с помощью команды меню File > Send To > Routing Recipient (Файл > Отправить > По маршруту).
После того как вы настроите параметры отправки файла по маршруту, вместо этой команды в меню появится команда Other Routing Recipient (Другой адресат). Именно ее вам нужно выбрать для открытия диалогового окна, представленного на рис.'17.1, если вы откроете файл примера с настроенными параметрами отправки по маршруту.

Пример экспорта веб-страницы на основе существующей таблицы

Пример экспорта веб-страницы на основе существующей таблицы

При экспорте в формат сводных таблиц Excel последнее поле в списке экспортируемых считается полем с данными

При экспорте в формат сводных таблиц Excel последнее поле в списке экспортируемых считается полем с данными

При закрытии файла без отправки по маршруту программа отображает напоминание

При закрытии файла без отправки по маршруту программа отображает напоминание

В сообщении MS Project запрашивает, хочет ли пользователь отправить сообщение следующему адресату. Для того чтобы отправить файл дальше, нужно нажать кнопку Yes (Да), для закрытия файла без отсылки нужно нажать No (Нет), а для отмены закрытия файла — кнопку Cancel (Отмена). Благодаря таким напоминаниям файл не будет потерян в пути из-за того, что кто-то из адресатов забудет переслать его.

Публикация на сервере Microsoft Exchange

Публикация на сервере Microsoft Exchange

Если в вашей организации используется сервер Microsoft Exchange и ваш компьютер подключен к нему, то в подменю File > Send To (Файл > Отправить) будет доступна команда Exchange Folder (Папка Exchange). При щелчке на этой команде откроется диалоговое окно со списком папок, в которые вы можете поместить файл. Для сохранения файла в общей папке у вас должны быть соответствующие разрешения, полученные от администратора системы.

Распространение плана проекта

Распространение плана проекта

Готовый и проанализированный план проекта обычно нужно согласовывать с руководством организации или заказчиком. Для этого план нужно подготовить к передаче, распространить на согласование и затем внести в него необходимые изменения.
В этом уроке вы научитесь распространять план проекта как в формате MS Project, так и в других популярных форматах. Среди них особенно интересны возможности быстрой подготовки веб-страниц, сводных таблиц Microsoft Excel и файлов в формате XML. Также вы узнаете, как отбирать необходимые данные при экспорте и как обходить подводные камни, которые могут возникнуть при передаче данных в другие форматы.
Готовый план проекта нужно распространить для утверждения. Есть несколько способов это сделать: можно разослать файл в формате .mрр о электронной почте, включить фрагменты данных из файла проекта в другие документы офисных форматов, полностью конвертировать файл в другой формат и, наконец, можно распространить файл в распечатанном виде.

Распространение плана в составе других документов

Распространение плана в составе других документов

Обычно MS Project установлен у руководителя проекта, но не у бухгалтера или заказчика проекта. Кроме того, часто для согласования не требуется предоставлять план полностью, например при отправке документов заказчику в них может включаться лишь календарный план работ. Когда у получателя не установлен MS Project и когда не требуется передавать ему всю информацию из плана проекта, необходимые данные из плана включаются в состав документов в другом формате.
Перенести из MS Project в другой документ можно как таблицу, так и графическое изображение с диаграммой или представлением. Для переноса таблицы или ее части нужно выделить в MS Project диапазон ячеек и перетащить его мышью в другой документ. Можно воспользоваться и стандартными командами копирования и вставки.
Для переноса данных в виде изображения нужно воспользоваться командой меню Edit У Copy Picture (Правка > Копировать рисунок). При выборе этой команды открывается диалоговое окно для настройки параметров копирования проектных данных в рисунок (рис. 17.4, файл 1.mpp). Это диалоговое окно можно открыть и с помощью представленной ниже одноименной кнопки на стандартной панели инструментов

Рассылка плана по электронной почте

Рассылка плана по электронной почте

Чтобы отослать план по электронной почте, нужно выбрать команду меню File> Send To > Mail Recipient (as Attachment) (Файл > Отправить > Сообщение (как вложение)). В результате создается сообщение, к которому прикреплен файл проекта, и от вас потребуется лишь выбрать адресатов письма и отправить его.

Сохраняем созданную схему

Сохраняем созданную схему

Полученную в результате экспорта веб-страницу можно открыть в любом браузере. На рис. 17.10 видно, как выглядит таблица, созданная в результате экспорта с описанными настройками (файл 1.html).

СОВЕТ

СОВЕТ
Перед распространением файла проекта рекомендуем воспользоваться командой проверки орфографии Tools > Spelling (Сервис > Правописание) или клавишей F7.
Win32ASM Минимальное приложение

Создание новой схемы

Создание новой схемы

Чтобы создать новую схему, нужно выбрать переключатель New map (Создать новую схему), а чтобы использовать одну из созданных ранее схем или схем, входящих в программу, — Use existing map (Использовать существующую схему). Существующую схему (список схем см. в табл. 17.1) можно изменять во время работы. Чтобы научиться создавать свои схемы, создадим новую.
Справочник фильтров VirtualDub

Список задач с участием ресурса Уваров в Excel

Список задач с участием ресурса Уваров в Excel

Сводные таблицы являются одним из наиболее удобных средств анализа данных в Excel. Поэтому передавать проектную информацию для утверждения удобнее сразу в формате сводных таблиц, поскольку это позволит коллегам быстрее разобраться в ней. А при передаче для ознакомления больших объемов информации часто просто необходимо экспортировать ее в сводные таблицы.
Рассмотрим возможности экспорта в сводные таблицы на примере. Необходимо передать на утверждение информацию о трудозатратах ресурсов проекта таким образом, чтобы начальник производства мог проанализировать и загрузку каждого из ресурсов, и загрузку по отделам. Если бы мы передавали файл в формате MS Project, то воспользовались бы группировкой по коду отдела (см. раздел «Настраиваемые коды структуры»), но поскольку мы должны передать данные в формате Excel, придется экспортировать данные в сводные таблицы. Вначале (файл 1.mpp) на основе ресурсной таблицы Work (Трудозатраты) создадим свою таблицу, включив в нее поля с названиями ресурсов, поле Outline Codel (Код структуры!), настроенное нами ранее (см. раздел«Настраиваемые коды структуры»)) и поле Work (Трудозатраты). Но прежде чем использовать эту таблицу как основу для схемы экспорта данных, нужно выполнить еще одну настройку. Дело в том, что поле Work (Трудозатраты) содержит и числовые, и текстoвые данные (например, 12 hrs (12 час)), а значит, Excel будет считать значения этого поля текстовыми и не сможет их суммировать. Поэтому перед экспортом данные о трудозатратах ресурсов нужно конвертировать в числовой формат, избавившись от текстовых обозначений внутри поля.
Для этого переименуем настраиваемое поле Numbers (ЧислоЗ) в Трудозатраты для Excel и в качестве формулы, с помощью которой будут определяться его значения, введем CInt([Work])/60 (CInt ([Трудозатраты])/60). Функция CInt преобразует строку в поле Work (Трудозатраты) в число, автоматически удаляя обозначения данных. Полученное значение нужно разделить на 60, поскольку данные о трудозатратах хранятся в поле Work (Трудозатраты) в минутах (файл 1.mpp). (Эта формула корректно рассчитывает трудозатраты только для нематериальных ресурсом. По поскольку в дальнейшем мы собираемся экспортировать данные о трудозатратах ресурсов только такого типа, этого достаточно.)
Добавим настроенное поле в нашу таблицу. Как видно на рис. 17.15, данные о трудозатратах, рассчитанные с помощью нашей формулы, корректны. Поскольку поле Work (Трудозатраты) мы не будем экспортировать, то удалим его из нашей таблицы (файл 2.mpp).

Сводная диаграмма к сводной таблице в Excel

Сводная диаграмма к сводной таблице в Excel

После того как выбрана база данных, в которую будет осуществляться экспорт, запускается мастер экспорта. На первом шаге, выбрав соответствующий переключатель нужно определить, весь проект вы будете экспортировать (A full project (Весь проект)) или только выбранные данные (Only selected data (Только выбранные данные)). Настройки на последующих шагах мастера аналогичны настройкам для экспорта данных в формат рабочей книги Excel. Отличие заключается в том, что типы данных полей определяются более точно, например трудозатраты автоматически конвертируются в числовой формат.

Сводная таблица с данными о трудозатратах в Excel

Сводная таблица с данными о трудозатратах в Excel

Названия полей, по которым сгруппированы данные, содержат значок раскрывающегося списка. Если щелкнуть на нем, то раскроется список, в котором можно отобрать нужные строки и тем самым уменьшить формат таблицы. Кроме того, для каждого из полей можно добавить строку с информацией о сумме всех значений или среднем значении (рис. 17.18, файл PivotTable.xls).

Сводная таблица с суммарными значениями трудозатрат для каждой группы строк

Сводная таблица с суммарными значениями трудозатрат для каждой группы строк

Чтобы проиллюстрировать аналитические возможности сводных таблиц, на рис. 17.18 (файл PivotTable.xls) мы удалили некоторые строки с кодами отделов и строку с информацией о Сергеевой, поскольку ее загрузка нулевая. Кроме того, мы добавили строку с суммарным значением трудозатрат для каждой из групп сотрудников.
К сводным таблицам можно создавать сводные диаграммы, причем делается это нажатием одной кнопки. Нужно установить курсор на любое из полей сводной таблицы и щелкнуть на кнопке с диаграммой на стандартной панели инструментов. После этого программа автоматически создаст диаграмму, как показано на рис. 17.19 (файл PivotTable2.xls).
Отличие сводной диаграммы от обычной заключается в том, что в ней можно интерактивно отбирать отображаемые данные. На рис. 17.19 видно, что рядом с подписями по каждой из осей есть значки раскрывающихся списков, щелчком по которым можно открывать списки для выбора отображаемых данных.

Сводные таблицы

Сводные таблицы

Сводная таблица — это особая структура в Excel, предназначенная для обобщения данных в листах и их интерактивного анализа. При экспорте плана проекта в формат сводной таблицы MS Project создает для каждого типа экспортируемых данных два листа, на первом из которых располагаются собственно экспортируемые данные, а на втором — сводная таблица к этим данным.

Схемы экспорта (импорта), входящие в состав MS Project

Таблица 17.1. Схемы экспорта (импорта), входящие в состав MS Project

Схема Экспортируемые (импортируемые) элементы
"Who Does What" report (Отчет «Дела по исполнителям») Ресурсы, их назначения, даты начала и окончания и трудозатраты
Compare to Baseline (Сравнение с исходным планом) Задачи с идентификаторами, названиями, длительностью, трудозатратами и затратами (исходными, текущими и расхождением), датами начала и окончания (исходными и текущими)
Cost data by task (Данные о затратах по задачам) Задачи с идентификаторами, названиями и данными о затратах: общие затраты, фиксированные затраты, исходные затраты, расхождение затрат, фактические и оставшиеся затраты
Default task information (Данные по умолчанию для задач) Вся информация о задачах из стандартной таблицы Entry (Ввод) (При изменении структуры таблицы схема не изменяется.): идентификаторы, названия, даты начала и окончания, предшественники и названия ресурсов
Earned value information (Сведения об освоенном объеме) Задачи с идентификаторами, названиями, затратами, исходными затратами и расхождением затрат, а также полями освоенного объема: BCWS (ПСЗР), BCWP (ПСВР), ACWP (ФСВР), SV (ОКП), CV (ОПС)
Export to HTML using standard template (Экспорте HTML с использованием стандартного шаблона) Задачи с идентификаторами, названиями, длительностями, датами начала и окончания, названиями ресурсов и процентом завершения. Ресурсы с идентификаторами, названиями, группами, максимумом единиц доступности и пиковой загрузкой. Назначения с идентификаторами задач, названиями задач и ресурсов, трудозатратами, датами начала и окончания, процентом завершения
Resource «Export Table» map (Схема «

Описание HTML-тегов, используемых для настройки шаблонов

Таблица 17.2. Описание HTML-тегов, используемых для настройки шаблонов

Тег Вместо этого тега в результирующую HTML-страницу вставляется
Выбранный в настройках схемы графический файл
Таблица ресурсов
Заголовок таблицы назначений, указанный при настройке схемы экспорта
Таблица назначений
XML

Для экспорта проектных данных в XML достаточно выбрать этот формат в диалоговом окне, вызываемом командой меню File > Save As (Файл > Сохранить как). Программа сохранит в этом формате всю проектную информацию, включая как план проекта, так и значения всех параметров, список календарей, настраиваемых полей и пр. — одним словом, файл проекта целиком. Правда, следует иметь в виду, что файлы получаются большими (например, XML-файл с данными нашего небольшого проекта занимает около 700 Кбайт).

Так выглядит созданная веб-страница

Так выглядит созданная веб-страница

Текстовые форматы

Текстовые форматы

MS Project позволяет экспортировать данные в текстовые форматы (txt, csv). Чтобы экспортировать план проекта в один их этих форматов, нужно выбрать в списке типов файлов диалогового окна, вызываемого командой меню File > Save As (Файл > Сохранить как), пункт Text (Текст) или CSV. После этого запускается мастер экспорта.
На первом шаге мастера, как обычно, нужно определить, какая схема будет использоваться. На втором нужно определить типы экспортируемых данных и разделитель, используемый в текстовом файле для отделения данных одного столбца от другого (рис. 17.20).

Трудозатраты, экспортируемые в Excel, в точности соответствуют трудозатратам в MS Project

Трудозатраты, экспортируемые в Excel, в точности соответствуют трудозатратам в MS Project

Теперь перейдем к экспортированию данных. Для этого в диалоговом окне File > Save As (Файл > Сохранить как) выберем формат сводных таблиц Excel (PivotTable) и начнем настройку новой схемы экспорта. В качестве объектов для экспорта выберем ресурсы. Параметры настройки совпадают с теми, что используются при экспорте данных в формате рабочей книги.
Сводная таблица состоит из заголовков и рядов данных. В заголовках располагаются значения, на основании которых осуществляется сортировка и отбор данных, отображаемых в рядах. При создании схемы экспорта необходимо определить, в каких из экспортируемых полей MS Project находятся заголовки сводной таблицы, а в каких — данные. Для этого при определении схемы экспорта поле, содержащее данные, должно быть последним в списке экспортируемых. Чтобы напомнить об этом, мастер экспорта выделяет его. Последняя строка таблицы выделена цветом и перед названием поля вставлена текстовая метка Pivot Data Field (Поле сводной таблицы) (рис. 17.16).
Сохраним схему под названием Экспорт в сводные таблицы и нажмем кнопку Finish (Готово). Данные в Excel будут выглядеть так, как показано на рис. 17.17 (файл PivotTable.xls). В сводной таблице данные сгруппированы сначала по первому полю в списке экспортируемых, а затем по второму. Последнее, третье, поле содержит данные о трудозатратах, суммируемых для всей таблицы.

Выбор схемы экспорта данных

Выбор схемы экспорта данных
